聽風山脊 匠寫長空 ——國能重慶石柱大堡梁風電擴建項目首臺風機吊裝告捷側記

  渝東南群山間的重霧與山雨,時斷時續地徘徊在六塘鄉一座海拔1600米的山脊上。一臺2600噸巨無霸汽車起重機,已舒展鋼鐵臂膀,靜靜俯臥于狹窄的平臺上,等待著它的石柱“首秀”。作為西南地區山地風場單體容量最大的風機機組——重慶石柱大堡梁風電擴建項目的首臺風機,地處世界最驚險的山脊公路,面臨山區多雨重霧的惡劣天氣,中國能建東電一公司項目部全體參建人員于云霧之巔精準捕捉每一個有利的施工窗口,以身軀對抗濕寒,以匠心校準毫厘,在極限之地完成首臺風機吊裝任務。



  自然之困——前所未有的挑戰

  該項目規劃建設的16臺風機,都面臨著一個共同的環境特點:陡峭的坡度與狹窄的場地、復雜的氣象與霧雨的困擾。

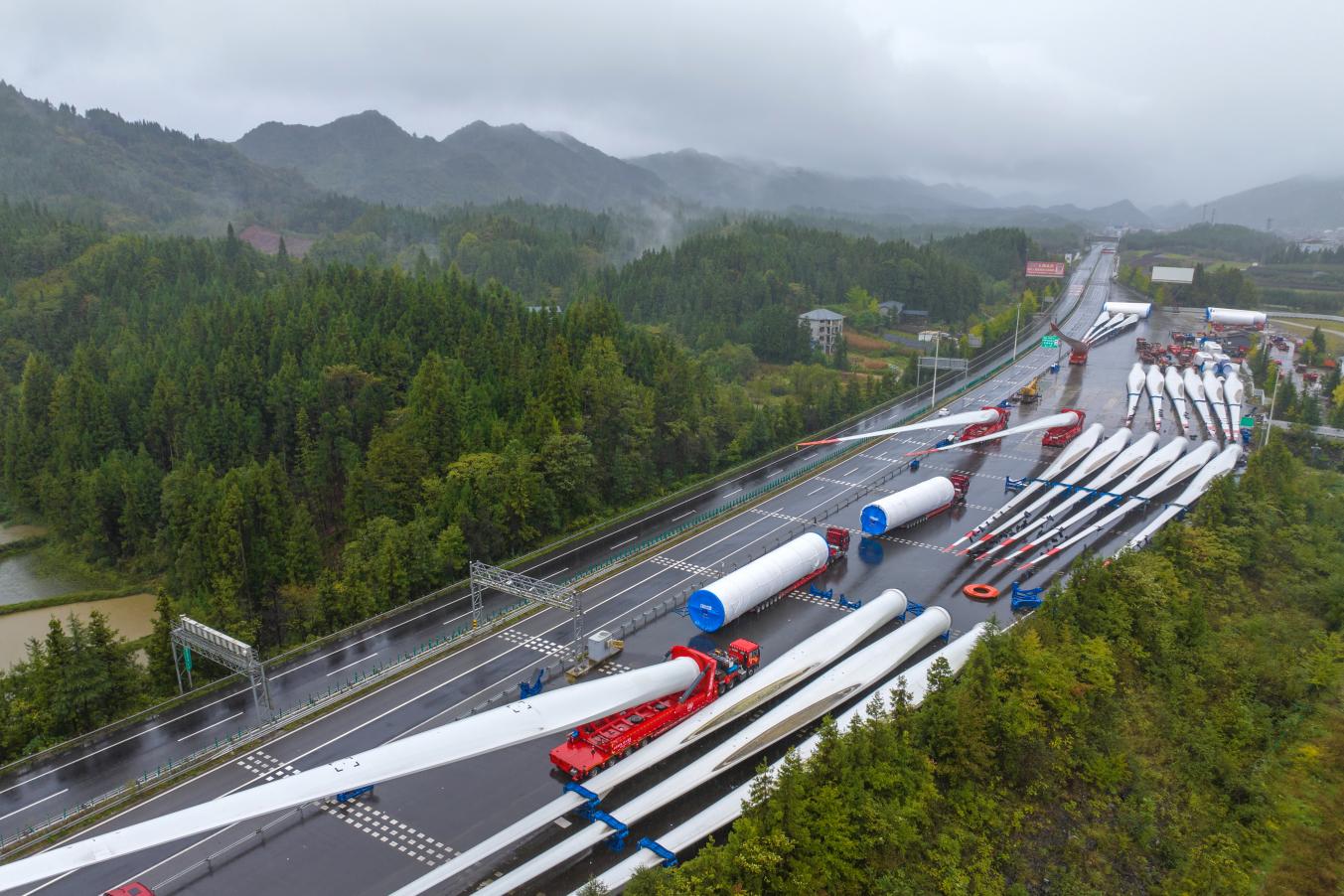

  在石柱縣號稱“風電天路”的掛壁公路上,特種專用運輸車就像“朝圣的鋼鐵巨獸”,在盤山路上緩慢而堅定地前行,前后相伴的裝載機組成了向山頂“朝圣”的車隊。從山底貨場到吊裝平臺需要爬過20多公里的盤山路,每當葉片完成轉彎處的“極限超越”時,那種默契而莊重的“神圣儀式感”便會在運輸指揮員與司機心中油然而生。


  “五里不同天”是對重慶山區多雨、重霧、大風天氣的真實寫照。十月里的每一天,六塘鄉的雨水都如約而至,仿佛一場無盡的濕冷洗禮。更為焦灼的是,那山脊上的霧,從未真正散去。山下或許無雨,山間始終有霧,而山脊之上,則被一種更為極致的潮濕包裹——霧氣挾帶著濃重的水分子,充盈在每一寸空氣里,無需匯成雨滴,便已浸透工裝、冰冷鋼鐵,模糊視線。在這里,“下雨”成為一種彌散的狀態,天地間如同存在一臺永不關閉的加濕器;再加上“強風”天氣多,適合吊裝的“窗口期”更短更難駕馭。當地特殊的氣象環境,不但時刻考驗著每一位建設者的體力與情緒,同樣也測試著守夜人和天氣預報員的堅守與耐力。

  匠之心——精銳盡出的方案

  將百米巨人”立于最險山脊,沒有現成答案,唯有一切從零開始。東電一公司的答卷,是從三次自我顛覆中淬煉而出,施工方案必須統籌狹窄的山地作業平臺、極限的大件吊裝參數、詭譎的自然氣候特點與鐵律的安全質量措施這四大要素,使之成為一個有機整體,為此三易其稿,反復論證。每一次易稿,都是一次對山地平臺極限的重新定義,一次對大件吊裝邊界的再次拓展,一次將氣候風險納入精密計算的勇敢嘗試,更是一次對安全質量生命線的絕對恪守。正是這反復的論證與打磨,才賦予了建設者們“聽風觀雨”的底氣與智慧,才造就了矗立于大堡梁之上的綠色豐碑。

  在近乎垂直的山脊上,開挖出塊滿足千噸吊車作業且堅實穩固巴掌地就好比在鐫刻一枚“群山掌心里的郵票”。當地特有的石灰巖層,不但異常堅硬,而且可能隱藏著未知溶洞,項目部年輕的工程師們“一類一策一案”,逐一進行地基荷載試驗,全面論證方案的每一個細節。在16個風機平臺上,接連爆破的巨響就是“喚醒群山的號角”,現場工人滴落的汗水則成為了“剛柔并濟的開篇序曲”。于是堅硬的巖石讓出了基座,呼嘯的山風找到了琴弦,這片古老的山脊已與綠色的未來簽下了正式的契約。


  龍之舞——激動人心的吊裝

  吊裝作業對天氣條件要求極為苛刻,風速一旦超標,數百噸的龐然大物,在130米高空中的任何動作都充滿風險;而大霧和雨水則嚴重阻礙視線,尤其是108米長的巨型葉片,任何一絲擺幅偏差都要不得。這場“見縫插針”的搶裝戰,每一步都是與物理極限的親密對話。項目部全體參建人員始終與氣象云圖寸步不離,同山間流霧反復周旋,將每一個短暫的風停雨歇的“天窗期”,都轉化為不容有失的“攻堅時”。在青山之巔,他們用精準的預報與果決的執行,將“不可能”的吊裝序列,一步步變為現實。

  107日,施工窗口首次開啟,團隊果斷出擊,成功將第12節塔筒吊裝就位,為風機立起了脊梁的根基。隨后數日,群山被濃霧緊鎖,風雨交加,吊裝工作被迫按下暫停鍵。所有人都在焦急地等待。

  1012日,天氣稍有好轉,團隊爭分奪秒,一鼓作氣完成第345節塔筒的吊裝,風機塔筒就此全線貫通,當時已是雨夜23

  1013日,一鼓作氣,風機的心臟——重達近一百五十噸的機艙與傳動鏈穿戴著防雨罩衣,精準吊裝至百米高空,與塔筒完美對接。

  1015日,輪轂吊裝完成,為葉片的安裝準備好了臂彎

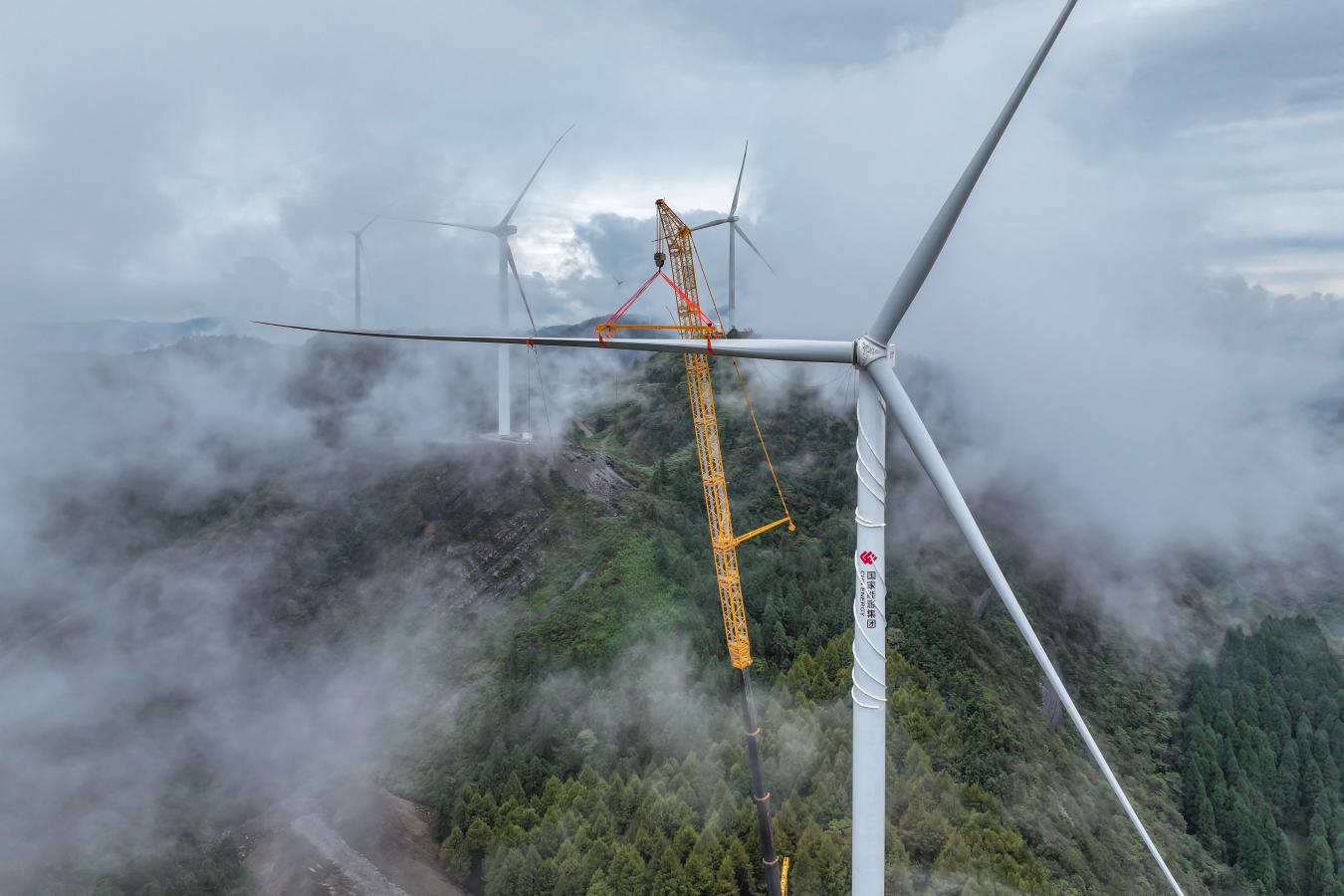

  最驚心動魄的環節莫過于三支巨型葉片的吊裝。每一片葉片如同潔白的羽翼,其在空中的姿態調整和對接精度要求極高,任何一陣突來的側風都可能造成嚴重后果。

  1021日,第一個施工窗口出現,第一片葉片成功牽手輪轂。1024日,團隊再次抓住短暫的天晴時機,完成了第二片葉片的吊裝。1026日,當最后一片葉片在指揮員精準的指令下,與輪轂完成最終螺栓緊固時,現場爆發出熱烈的歡呼國能重慶石柱大堡梁風電擴建項目首臺風機吊裝順利完成!

  這簡短的一句話背后,是無數個日夜的精心籌備與極限挑戰后的如釋重負。這一刻,所有的汗水與堅守,所有的智慧與勇氣,都凝結為這座屹立于山巔的綠色能源新地標。從此,吹過石柱山脊的風,不再只是吹動林海的過客,它將晝夜不息地吟唱光明使者的贊歌,唱給那些曾在迷霧中堅守、在風雨中奮進的追風者們,唱給一個正在被綠色重新定義的美好未來。
